Verantwoordelijke Ministeries en documenten

De ministeries van Klimaat en Groene Groei (KGG) en Volkshuisvesting en Ruimtelijke Ordening (VRO) hebben de keuzes gemaakt. Relevante documenten, zoals milieueffectrapportages en kaarten, zijn beschikbaar via de Rijksdienst voor Ondernemend Nederland (RVO). Het oostelijke netwerk is verdeeld in twee delen: Waterstofnetwerk Drenthe-Overijssel en Waterstofnetwerk Oost-Nederland (Overijssel, Gelderland en Noord-Brabant).

Beheer en kosten

Hynetwork, een dochterbedrijf van Gasunie, beheert en realiseert het waterstofnetwerk. Onlangs kondigde minister Sophie Hermans (KGG, VVD) aan dat de investering stijgt naar 3,8 miljard euro, in plaats van de eerder geraamde 1,5 miljard euro. Het netwerk is exclusief bedoeld voor industriële toepassingen en krijgt aftakkingen naar Duitsland. De oplevering staat gepland voor 2033.

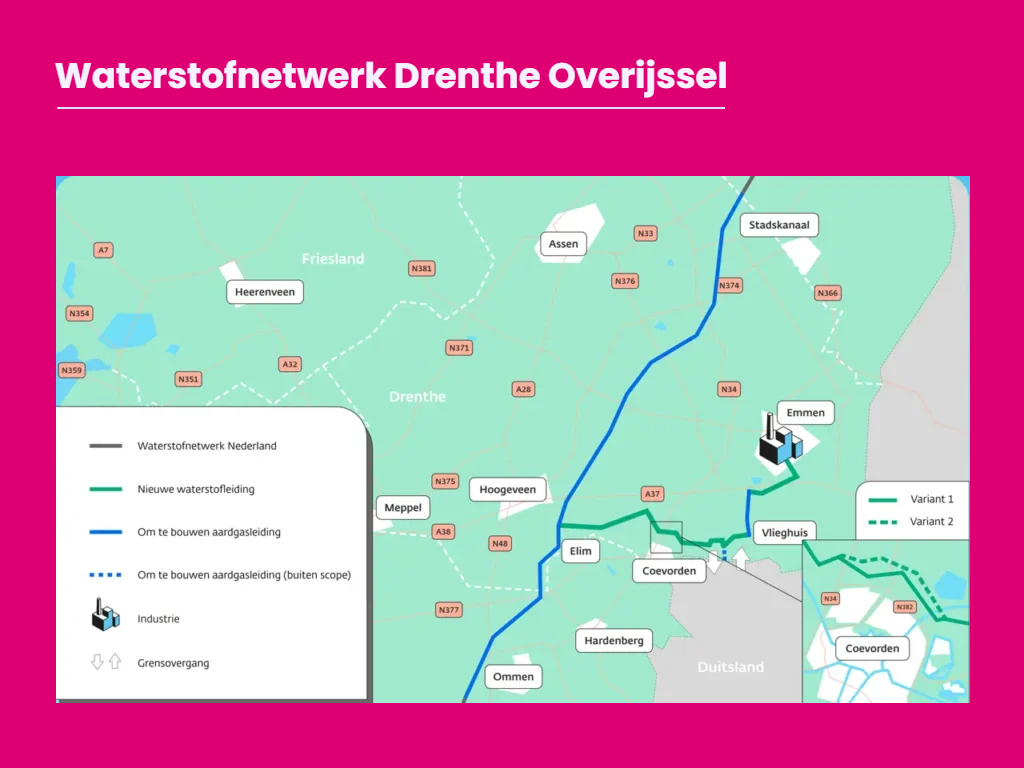

Waterstofleidingen traject Drenthe en Overijssel

Het eerste traject start in Nieuwediep, Drenthe, en loopt via Ommen, Overijssel. Hynetwork hergebruikt bestaande aardgasleidingen. Bij Elim komt een aftakking naar Emmen, waar de industrie wordt aangesloten op het netwerk. Emmen, eerder een belangrijke schakel in het aardgasnetwerk, transformeert met GZI Next tot een duurzame energiehub. Tussen Elim en Emmen wordt een nieuwe waterstofleiding aangelegd. Voor het tracé bij Coevorden en Vlieghuis zijn twee opties: een nieuwe leiding naast bestaande aardgasleidingen of in een gereserveerde strook voor buisleidingen.

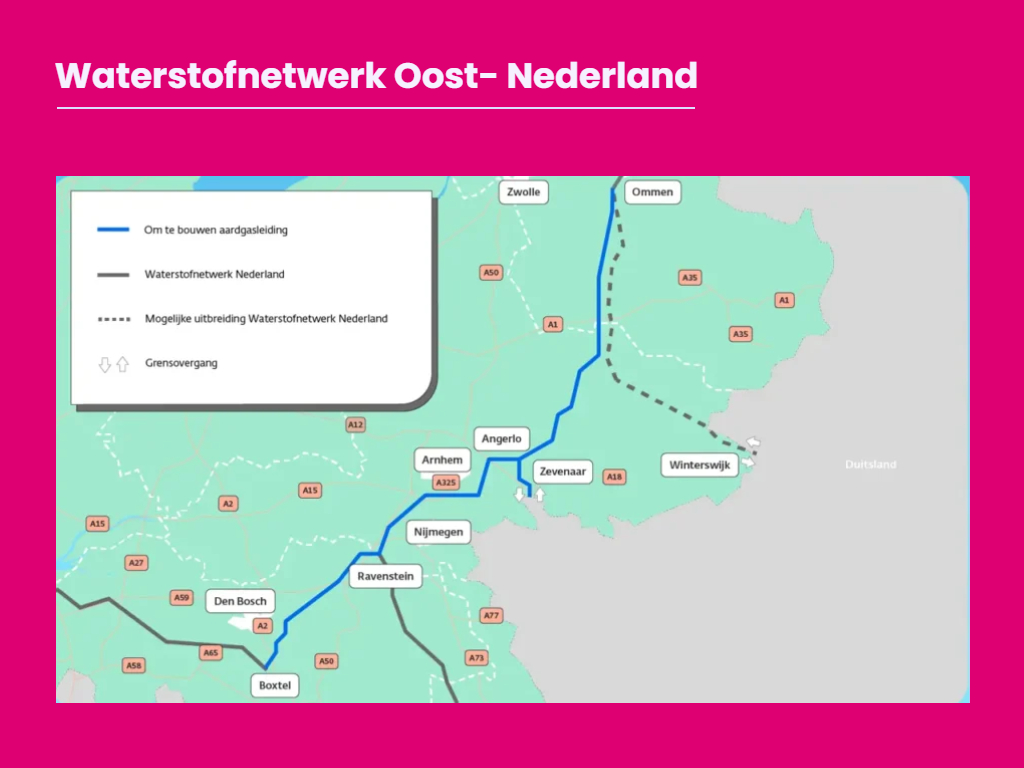

Waterstofleidingen van Ommen naar Boxtel

Vanuit Ommen loopt de leiding via Arnhem en Nijmegen naar Boxtel. Dit deel wordt grotendeels gerealiseerd door bestaande aardgasleidingen om te bouwen. Slechts kleine aanpassingen zijn nodig. Bij Angerlo, ten noordoosten van Arnhem, komt een splitsing naar Zevenaar voor een verbinding met Duitsland. Bij Ravenstein, aan de Maas, wordt een aftakking aangelegd naar Chemelot in Limburg. Mogelijk komt er in Gelderland later een extra verbinding met Duitsland bij Winterswijk. De werkzaamheden voor dit traject staan gepland voor 2031-2032. Hiermee wordt een cruciale stap gezet in de verduurzaming van de Nederlandse industrie en de internationale waterstofinfrastructuur.
